Setelah kegiatan kerja telah didefinisikan, hubungan antara kegiatan yang dapat ditentukan. Precedence hubungan antara kegiatan menandakan bahwa kegiatan harus dilakukan dalam urutan tertentu.
Banyak urutan alami ada untuk kegiatan konstruksi karena persyaratan untuk integritas struktural, peraturan, dan persyaratan teknis lainnya.
Misalnya, gambar desain tidak dapat diperiksa sebelum mereka ditarik.
Diagramatically, hubungan diutamakan dapat digambarkan oleh jaringan atau grafik di mana kegiatan yang diwakili oleh anak panah seperti pada Gambar 9-0. Panah pada Gambar 9-3 disebut cabang atau link dalam aktivitas jaringan, sedangkan lingkaran menandai awal atau akhir setiap anak panah disebut node atau peristiwa. Dalam gambar ini, link mewakili kegiatan-kegiatan tertentu, sedangkan node mewakili tonggak peristiwa.
Gambar 9-3 Set Ilustrasi Empat Kegiatan dengan Precedences
Lebih rumit diutamakan hubungan juga dapat ditentukan. Misalnya, satu kegiatan mungkin tidak dapat untuk memulai untuk beberapa hari setelah selesainya kegiatan lain. Sebagai contoh umum, beton mungkin perlu di sempurnakan (atau set) selama beberapa hari sebelum bekisting dihapus. Pembatasan ini pada penghapusan bentuk-bentuk aktivitas disebut lag antara selesainya satu kegiatan (yaitu, menuangkan beton dalam kasus ini) dan mulai aktivitas lain (yaitu, menghapus bekisting dalam kasus ini). Banyak program komputer berbasis penjadwalan memungkinkan penggunaan berbagai didahulukan hubungan.
Tiga kesalahan harus dihindari dalam menentukan hubungan pendahulunya untuk rencana konstruksi. Pertama, lingkaran precedences kegiatan akan menghasilkan rencana mustahil. Misalnya, jika kegiatan A mendahului kegiatan B, kegiatan B mendahului kegiatan C, dan C mendahului aktivitas kegiatan A, maka proyek tidak dapat dimulai atau selesai! Gambar 9-4 menggambarkan aktivitas jaringan yang dihasilkan. Untungnya, metode penjadwalan formal dan program komputer yang baik penjadwalan akan menemukan kesalahan-kesalahan seperti dalam logika rencana konstruksi.
Gambar 9-4 Contoh Rencana Kerja Mustahil
Lupa didahulukan hubungan yang diperlukan bisa lebih berbahaya. Sebagai contoh, anggaplah bahwa pemasangan dinding kering harus dilakukan sebelum menyelesaikan lantai. Mengabaikan hubungan ini diutamakan dapat menyebabkan kedua kegiatan yang dijadwalkan pada waktu yang sama. Koreksi di tempat dapat mengakibatkan peningkatan biaya atau masalah kualitas dalam proyek selesai. Sayangnya, ada beberapa cara yang didahulukan kelalaian dapat ditemukan selain dengan pemeriksaan oleh manajer berpengetahuan atau dibandingkan dengan proyek-proyek yang sebanding. Salah satu mekanisme yang digunakan lain mungkin tapi sedikit precedences memeriksa adalah untuk melakukan simulasi berbasis fisik atau komputer dari proses konstruksi dan mengamati masalah.
Akhirnya, penting untuk menyadari bahwa berbagai jenis hubungan diutamakan dapat didefinisikan dan bahwa masing-masing memiliki implikasi yang berbeda untuk jadwal kegiatan:
• Beberapa kegiatan memiliki hubungan yang diperlukan teknis atau fisik yang tidak dapat digantikan. Misalnya, beton tidak dapat melanjutkan menuangkan sebelum bekisting dan penguatan berada di tempat.
• Beberapa kegiatan memiliki hubungan diutamakan yang diperlukan selama ruang angkasa berkelanjutan bukan sebagai hubungan tugas kerja diskrit. Misalnya, bekisting dapat ditempatkan di bagian pertama dari sebuah parit penggalian bahkan sebagai peralatan penggalian terus bekerja lebih lanjut sepanjang dalam parit.
Bekisting penempatan tidak dapat dilanjutkan lebih jauh dari penggalian, tetapi dua kegiatan dapat dimulai dan berhenti secara independen dalam kendala ini.
• Beberapa "didahulukan hubungan" secara teknis tidak diperlukan tetapi dikenakan karena keputusan implisit dalam rencana pembangunan.
Sebagai contoh, dua kegiatan mungkin memerlukan bagian yang sama dari peralatan sehingga hubungan didahulukan mungkin didefinisikan antara dua untuk memastikan bahwa mereka tidak dijadwalkan untuk periode waktu yang sama. Dimana aktivitas dijadwalkan pertama adalah sewenang-wenang.
Sebagai contoh kedua, membalik urutan dua kegiatan mungkin secara teknis mungkin tapi lebih mahal. Dalam hal ini, hubungan diutamakan secara fisik tidak diperlukan tetapi hanya diterapkan untuk mengurangi biaya seperti yang dirasakan pada saat penjadwalan.
Dalam merevisi jadwal sebagai hasil bekerja, itu adalah penting untuk menyadari bahwa berbagai jenis hubungan diutamakan memiliki implikasi berbeda untuk fleksibilitas dan biaya perubahan rencana konstruksi. Sayangnya, banyak sistem penjadwalan resmi tidak memiliki kemampuan yang menunjukkan jenis fleksibilitas. Akibatnya, beban ditempatkan pada manajer membuat keputusan tersebut dan mengasuransikan jadwal yang realistis dan efektif.
Dengan semua tanggung jawab lain dari manajer proyek, tidak mengherankan bahwa mempersiapkan atau merevisi rencana, konstruksi formal yang berbasis komputer adalah prioritas rendah untuk seorang manajer dalam kasus tersebut. Namun demikian, rencana pembangunan secara formal mungkin penting untuk manajemen yang baik dari proyek yang rumit.
Contoh 9-4: Definisi Precedence untuk Persiapan Situs dan Pekerjaan Pondasi
Misalkan bahwa persiapan lokasi dan beton pondasi proyek konstruksi lempengan terdiri dari sembilan kegiatan yang berbeda:
A. Situs kliring (kuas dan puing-puing kecil),
B. Penghapusan pohon,
C. Umum penggalian,
D. Grading umum daerah,
E. Penggalian untuk parit utilitas,
F. Menempatkan bekisting dan penguatan untuk beton,
G. Instalasi saluran pembuangan baris,
H. Instalasi utilitas lain,
I. Menuangkan beton.
Kegiatan A (kliring situs) dan B (pengangkatan pohon) tidak memiliki kegiatan sejak sebelumnya mereka bergantung pada tidak ada kegiatan lain.
Kami berasumsi bahwa kegiatan C (umum penggalian) dan D (umum grading) didahului oleh kegiatan A (kliring situs).
Mungkin juga kasus bahwa perencana berharap untuk menunda penggalian apapun sampai pohon telah dihapus, sehingga B (pengangkatan pohon) akan menjadi aktivitas preseden ke C (umum penggalian) dan D (umum grading).
Kegiatan E (penggalian parit) dan F (persiapan beton) tidak bisa dimulai sampai selesainya penggalian umum dan penghapusan pohon, karena mereka melibatkan penggalian berikutnya dan persiapan parit.
Kegiatan G (menginstal garis) dan H (menginstal utilitas) merupakan instalasi di parit utilitas dan tidak dapat dicoba sampai parit siap, sehingga kegiatan E (penggalian parit) adalah kegiatan sebelumnya.
Kita juga mengasumsikan bahwa utilitas tidak harus dipasang sampai penilaian selesai untuk menghindari konflik peralatan, sehingga kegiatan D (grading umum) juga sebelumnya kegiatan G (menginstal selokan) dan H (menginstal utilitas).
Akhirnya, aktivitas saya (menuangkan beton) tidak bisa dimulai sampai garis selokan terinstal dan bekisting dan penguatan siap, sehingga aktivitas F dan G sebelumnya.
Utilitas lain dapat disalurkan melalui Pondasi slab, sehingga kegiatan H (menginstal utilitas) tidak selalu kegiatan sebelumnya untuk aktivitas yang saya (menuangkan beton).
Hasil dari perencanaan kami adalah precedences langsung ditunjukkan pada Tabel 9-1
TABEL 9-1 Precedence Hubungan untuk Contoh Proyek Sembilan-Kegiatan
| ||
Aktivitas
|
Keterangan
|
Pendahulu
|
Sebuah
B C D E F G H Aku |
Situs kliring
Penghapusan pohon Umum penggalian Grading area umum Penggalian parit utilitas untuk Menempatkan bekisting dan penguatan untuk beton Instalasi saluran pembuangan baris Instalasi utilitas lain Menuangkan beton |
---
--- Sebuah Sebuah B, C B, C D, E D, E F, G |
Dengan informasi ini, masalah berikutnya adalah untuk mewakili kegiatan-kegiatan dalam diagram jaringan dan untuk menentukan semua hubungan didahulukan di antara kegiatan.
Salah satu jaringan representasi dari sembilan kegiatan yang ditunjukkan pada Gambar 9-5, di mana kegiatan muncul sebagai cabang atau link antara node. Node merupakan tonggak dari awal mungkin dan waktu mulai. Representasi ini disebut diagram aktivitas-on-cabang. Perhatikan bahwa kegiatan kejadian awal awal didefinisikan (Node 0 pada Gambar 9-5), sementara simpul 5 merupakan penyelesaian dari semua kegiatan.
Salah satu jaringan representasi dari sembilan kegiatan yang ditunjukkan pada Gambar 9-5, di mana kegiatan muncul sebagai cabang atau link antara node. Node merupakan tonggak dari awal mungkin dan waktu mulai. Representasi ini disebut diagram aktivitas-on-cabang. Perhatikan bahwa kegiatan kejadian awal awal didefinisikan (Node 0 pada Gambar 9-5), sementara simpul 5 merupakan penyelesaian dari semua kegiatan.

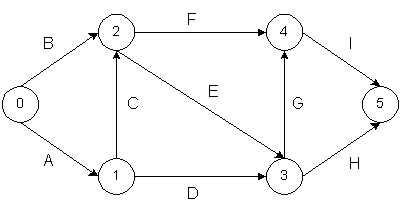

Gambar 9-5 Kegiatan-on-Cabang Representasi dari Proyek Kegiatan Sembilan
Atau, sembilan kegiatan dapat diwakili oleh node dan hubungan pendahulunya oleh cabang-cabang atau link, seperti pada Gambar 9-6. Hasilnya adalah diagram aktivitas-on-node.
Pada Gambar 9-6, node aktivitas baru yang mewakili awal dan akhir konstruksi telah ditambahkan ke menandai tonggak penting. Representasi jaringan ini kegiatan dapat sangat membantu dalam memvisualisasikan berbagai kegiatan dan hubungan mereka untuk sebuah proyek.
Apakah kegiatan direpresentasikan sebagai cabang (seperti pada Gambar 9-5) atau sebagai node (seperti dalam Gambar 9-5) sebagian besar adalah masalah pilihan organisasi atau pribadi. Beberapa pertimbangan dalam memilih satu bentuk atau lain dibahas dalam Bab 10.
Gambar 9-6 Kegiatan-on-Node Representasi dari Proyek Kegiatan Sembilan
Hal ini juga dicatat bahwa Tabel 9-1 daftar hanya hubungan langsung pendahulunya. Jelas, ada yang lain diutamakan hubungan yang melibatkan lebih dari satu kegiatan. Misalnya, "memasang saluran pembuangan baris" (kegiatan G) tidak dapat dilakukan sebelum "kliring situs" (Aktivitas A) selesai karena aktivitas "grading wilayah umum" (Kegiatan D) harus mendahului kegiatan G dan harus mengikuti kegiatan Tabel A. 9 -1 adalah daftar prioritas implisit karena hanya pendahulu langsung dicatat.
Daftar pendahulunya eksplisit akan mencakup semua kegiatan sebelumnya untuk Tabel kegiatan G. 9-2 menunjukkan semua hubungan pendahulunya seperti tersirat oleh rencana proyek. Tabel ini dapat diproduksi dengan menelusuri semua jalur melalui jaringan kembali dari aktivitas tertentu dan dapat dilakukan algorithmically. Sebagai contoh, memeriksa Gambar 9-6 menunjukkan bahwa setiap kegiatan kecuali kegiatan B tergantung pada penyelesaian A. kegiatan
TABEL 9-2 Semua Kegiatan Precedence Hubungan untuk Proyek Sembilan-Kegiatan
| |||
Pendahulu Kegiatan
|
Langsung Penerus Kegiatan
|
Semua Kegiatan Penerus
|
Semua Kegiatan Pendahulu
|
Sebuah
B C D E F G H Aku |
C, D
E, F E, F G, H G, H Aku Aku --- --- |
E, F, G, H, I
G, H, I G, H, I Aku Aku --- --- --- --- |
---
--- Sebuah Sebuah A, B, C A, B, C A, B, C, D, E A, B, C, D, E A, B, C, D, E, F, G |
